全力以赴
12月11日15時42分18秒
湖南長遠鋰科新能源
車用鋰電池正極材料擴產一期項目
110kV變電站EPC總承包工程

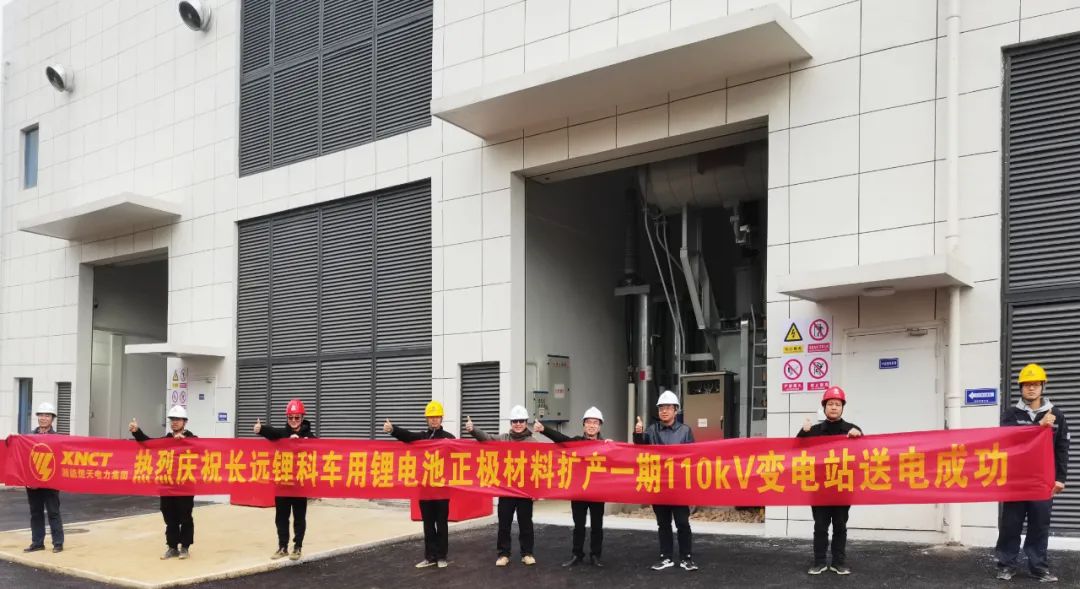

全站送電成功
所有電氣設備全部帶電投運
且運行正常
各項技術指標合格
電氣性能參數穩定
湘能楚天電力集團【天天】訊:12月11日15時42分18秒,湖南長遠鋰科新能源車用鋰電池正極材料擴產一期項目110kV變電站EPC總承包工程(以下簡稱:長遠鋰科項目)全站送電成功,又一次體現了湘能楚天超強交付能力,獲得業主方領導的高度贊賞。長遠鋰科項目110kV變電站的成功送電,為該項目年產4萬噸三元鋰離子動力電池正極材料提供可靠的電力保障,屆時將成為長沙國家高新區重大科技載體平臺,為區域發展提供有力支撐。
項目簡介
湖南長遠鋰科新能源車用鋰電池正極材料擴產一期項目110kV變電站EPC總承包工程位于湖南省長沙市國家高新區,總建筑面積約212905m2,項目主要建設2棟正極材料廠房、研發檢測中心(含綜合辦公樓)、制氧站、鍋爐房以及環保設施等。新建1座110kV變電站,含2臺50MVA主變壓器,引兩回110kV電纜線路接入,10kV高壓間隔46個。
“報告,匯鋰Ⅰ線502線路及間隔具備受電條件,現均為冷備用狀態,申請受電。”
“收到”伴隨著調度員一聲聲的指令,送電操作有序進行著......
12月10日22時36分46秒和11日13時36分34秒,按照調度員下達操作指令,分別對1#和2#兩臺50MVA主變進行沖擊合閘,在連續均勻的嗡嗡聲中,兩臺主變分別沖擊合閘5次并穩定運行,標志著510和520具備全面供電條件。
為確保工程高質量交付,項目部所有工作人員時刻保持高漲的工作狀態,強化安全生產責任落實、開展精益化施工管理,電氣工程與前序土建施工無縫連接,有效縮短轉序時間,降低交叉施工安全風險。期間克服了施工周期短、任務重,并跨雨季施工和疫情影響等不利因素。面對外部諸多不確定因素,安全、優質、高效地完成變電站建設任務,充分發揚了湘能楚天人特別能戰斗、精益求精的工匠精神,順利完成送電任務。長遠鋰科經過10多年發展成為在三元正極材料領域的主要供應商,已經成功進入了寧德時代、比亞迪、億緯鋰能、欣旺達等主流鋰電池生產企業的供應商體系。從下游應用來看,三元正極材料應用最廣的市場為車用動力電池市場,近年來,車用動力電池市場發展迅速。根據中國汽車工業協會的統計,2020年,在新能源汽車產銷數據中,純電動汽車產銷分別完成110.5萬輛和111.5萬輛,同比分別增長5.4%和11.6%,插電式混合動力汽車產銷分別完成26萬輛和25.1萬輛,同比分別增長18.5%和8.4%,當前新能源汽車正加速上量,帶動動力電池行業規模整體增長,進而拉動三元正極材料需求上升。該項目投產后,可解決長遠鋰科下游客戶的應用需求,有利于穩固長遠鋰科的市場地位。湘能楚天變電站的產品質量、施工工藝均得到了業主方的高度贊揚與肯定,充分展現了湘能楚天交付能力和現場施工履約能力。湘能楚天電力多年來一直深耕新能源領域,自主創新研發,主打預制艙式變電站、儲能型變電站、融合型變電站和智慧集控系統,智能變電站產品采用模塊化設計、工廠化預制、現場化集成,具有省時、省地、省錢的優勢,具有安全可靠性高、交付周期短、環境適應性強的特點。
